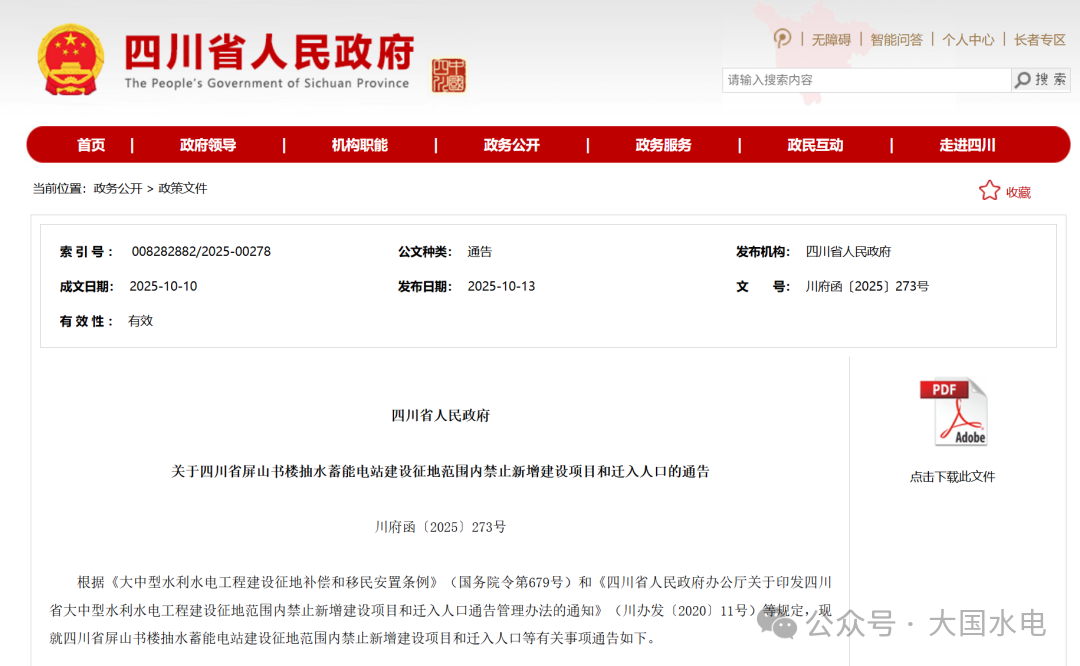

2025年10月13日,四川省人民政府正式發布了關于四川省屏山書樓抽水蓄能電站建設征地范圍內禁止新增建設項目和遷入人口的通告,明確自即日起,該電站建設征地范圍內全面禁止新建、擴建和改建項目,并嚴格限制人口遷入,以保障工程順利推進及移民安置工作有序開展。
該通告的發布標志著屏山書樓抽水蓄能電站——這一國家能源局《抽水蓄能中長期發展規劃(2021-2035年)》儲備項目、四川省“十四五”能源規劃重點工程——正式進入建設籌備關鍵階段。作為川南首座大型抽水蓄能電站,該項目設計裝機容量120萬千瓦,總投資82.63億元,建成后將成為四川電網調峰填谷、新能源消納的核心樞紐。

2023年11月1日,屏山縣人民政府通過公開優選程序確定投資開發主體,由川投能源(持股最多)、雅礱江流域水電開發有限公司及中國葛洲壩集團股份有限公司組成的聯合體成功中標。
2023年12月29日,屏山縣政府與聯合體正式簽署《投資開發協議》,由川投能源主導推進前期工作。
2024年1月成立四川川投屏山書樓抽水蓄能開發有限公司推進項目實施,該公司注冊資本2億元,注冊地位于屏山縣王場工業園區。
2024年8月26日,公司與中國電建成都院正式簽約《屏山書樓抽水蓄能電站預可行性研究、可行性研究兩階段勘察設計及專題專項報告編制服務合同》。此次合作涵蓋樞紐布置、施工總布置等關鍵專題研究,為核準申報提供核心支撐。
根據2024年股東會決議,項目計劃2026年開工。
