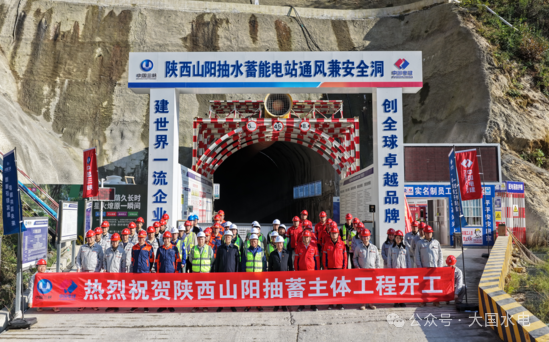

10月28日下午,陜西山陽抽水蓄能電站主體工程正式開工,項目建設進入新階段。
陜西山陽抽水蓄能電站是國家抽水蓄能“十四五”重點實施項目,同時也是陜西省和三峽集團的重點建設工程,總裝機容量120萬千瓦。電站建成后,主要承擔陜西電網電力系統的調峰、填谷、調頻、調相及緊急事故備用等任務,對我國實現“雙碳”目標,加快建設新型能源體系具有重要意義。

(圖片來自:中國電建)
陜西山陽抽水蓄能電站是國家《抽水蓄能中長期發展規劃(2021-2035年)》“十四五”重點建設項目,也是陜西省“十四五”期間重點推進的能源工程之一。項目由中國長江三峽集團有限公司開發建設,位于陜西省商洛市山陽縣色河鋪鎮、板巖鎮境內,地理位置優越,距離關中負荷中心較近,便于電力輸送。
電站總裝機容量達120萬千瓦,安裝4臺單機容量30萬千瓦的單級混流式水泵水輪機組,滿發利用小時數約5小時,設計年發電量15.11億千瓦時。項目總投資約93.47億元,施工總工期預計69個月(約5.75年),計劃2029年首臺機組投產發電,2030年全部機組投產運行。
電站樞紐工程主要由以下部分構成:
上水庫:位于麻子溝內,主要功能是儲存電力負荷低谷時的電能(抽水蓄能);
下水庫:位于曹家寺村三道河組,負責在電力負荷高峰期釋放儲存的水能發電;
輸水系統:連接上、下水庫的輸水設施,包括壓力管道等,用于水的輸送;
地下廠房:布置水泵水輪機組、發電機等核心設備的地下洞室;
地面開關站:負責將機組發出的電能接入電網,輸送至陜西電網負荷中心。
最新建設進展(截至2025年10月)
2024年11月19日:項目舉行開工儀式,標志著工程建設正式啟動;
2025年10月26日:關鍵控制性工程——通風兼安全洞實現全線貫通(全長903米,凈斷面尺寸寬8.55米、高8.6米),該洞承擔著施工期通風排煙、人員設備疏散及運營期應急救援等功能,為后續主廠房等主體工程施工奠定了基礎;
2025年10月28日:主體工程正式啟動,項目建設進入加速階段。
