前言
當前,我國抽水蓄能建設全面提速,多地項目迎來關鍵節點,呈現齊頭并進的良好局面,其提升電網調節能力、服務清潔能源消納的核心使命與綜合效益日益凸顯。
1
河北灤平抽水蓄能電站

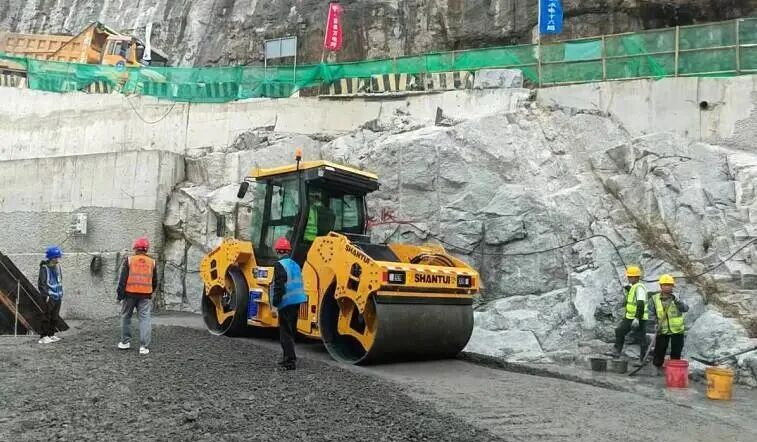

近日,中國電建承建的河北灤平抽水蓄能電站上水庫壩體填筑工程正式開工,標志著該電站“綠色引擎”核心部件邁入建造階段。
河北灤平抽水蓄能電站是我國首批“礦電結合”示范項目,位于河北省承德市灤平縣小營鎮境內,主要由上水庫、輸水發電系統、下水庫等建筑物組成,兼具節能環保與生態修復功能。
2
山西渾源抽水蓄能電站

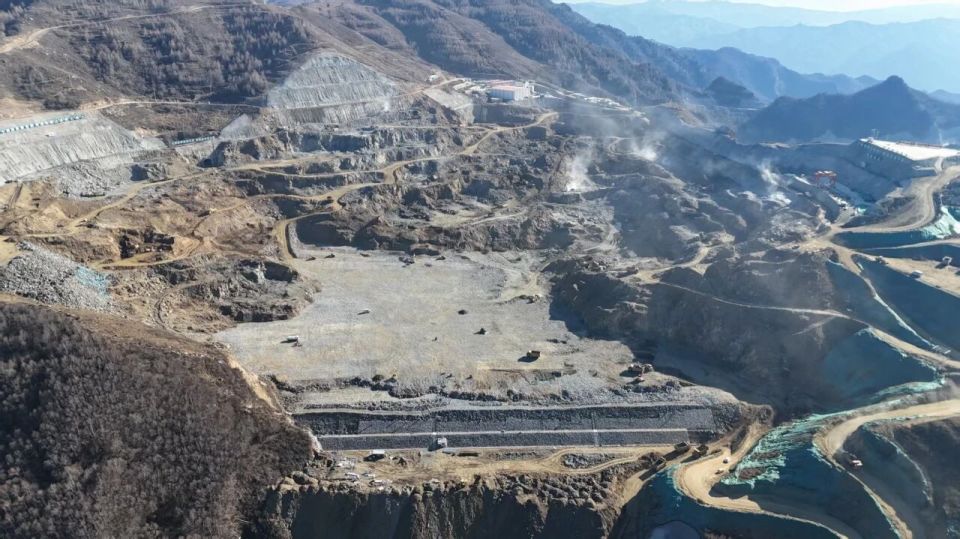

11月10日,國網新源山西渾源抽水蓄能電站建設迎來重要進展——上水庫大壩累計填筑量已達設計總量的53.7%,順利實現大壩填筑過半里程碑目標,標志著電站工程建設取得階段性重大突破。
據了解,山西渾源抽水蓄能電站項目總投資89.23億元,征地總面積5497畝,裝機容量150萬千瓦,設計施工期78個月,設計年發電量19.22億千瓦時。這個電站建好后,將會幫助電網在用電高峰時提供更多的電力,在用電低谷時儲存多余的電力。這就像是給電網裝了一個大電池,可以確保我們隨時都有穩定的電力供應。
3
陜西佛坪抽水蓄能電站

11月13日,陜西佛坪抽水蓄能電站下水庫戧堤成功合龍,這標志著項目將進入主體工程集中施工、提速攻堅的新階段。
佛坪抽水蓄能項目是國家抽水蓄能中長期發展規劃和陜西省“十四五”重點建設項目。作為陜投集團投資綠色能源板塊的“一號工程”,項目總投資98.5億元,電站裝機容量1400MW,設計年發電量14.36億kWh。
4
廣東惠州中洞抽水蓄能電站

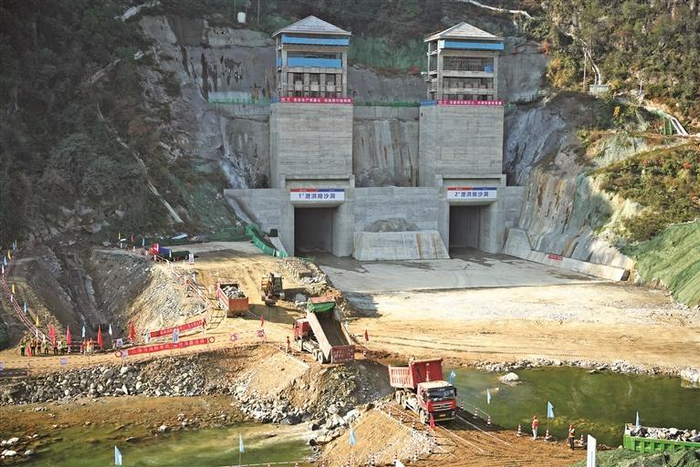

2025年11月11日,廣東惠州中洞抽水蓄能電站下水庫大壩主體工程首倉碾壓混凝土順利開倉澆筑,標志著大壩建設正式進入碾壓混凝土主體施工階段。
廣東惠州中洞抽水蓄能電站是國家“十四五”重點實施項目,總裝機容量1200兆瓦。下水庫正常蓄水位290.3米,相應庫容為926萬立方米。大壩為碾壓混凝土重力壩,全長375米,壩頂高程297米,碾壓混凝土總澆筑量約42萬立方米。項目建成后,將顯著增強粵港澳大灣區電網調峰能力及清潔能源消納水平。
5
河北尚義抽水蓄能電站

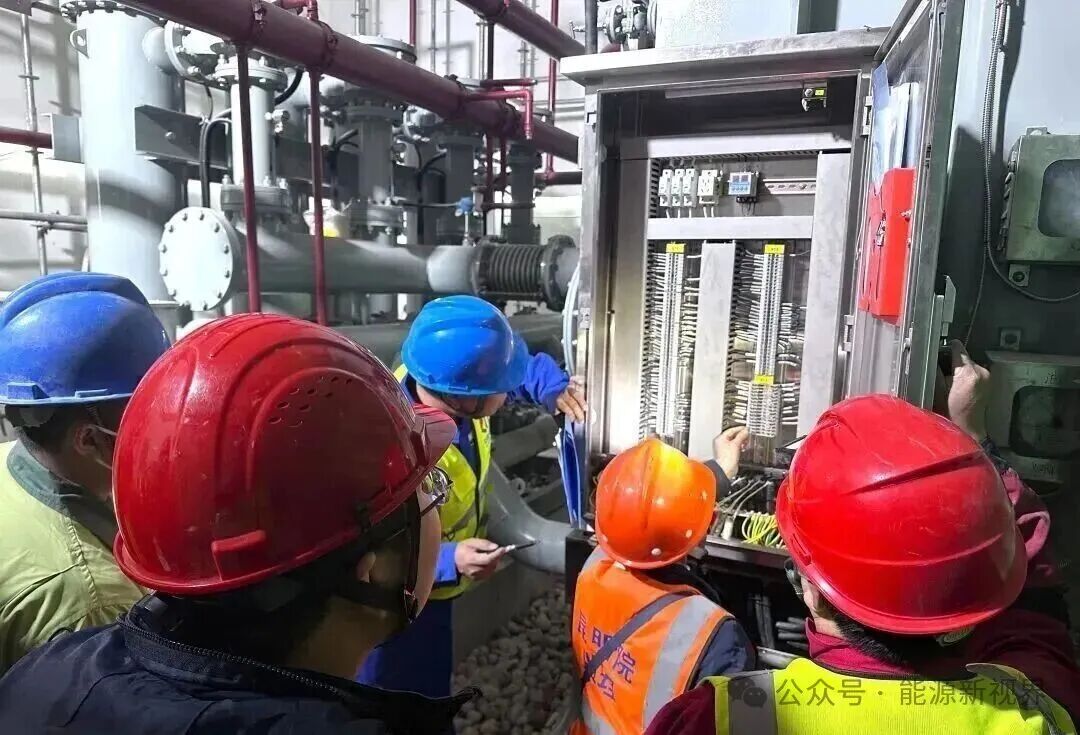

11月12日6時36分,尚義抽水蓄能電站機電安裝現場再傳捷報——經過連續11小時緊張有序的作業,1、2號機組500千伏主變壓器特殊試驗一次性順利通過,標志著主變壓器這一核心電氣設備的主要絕緣性能與安裝質量得到了權威驗證,為后續機組調試及并網發電奠定了堅實的基礎。
6
浙江永嘉抽水蓄能電站

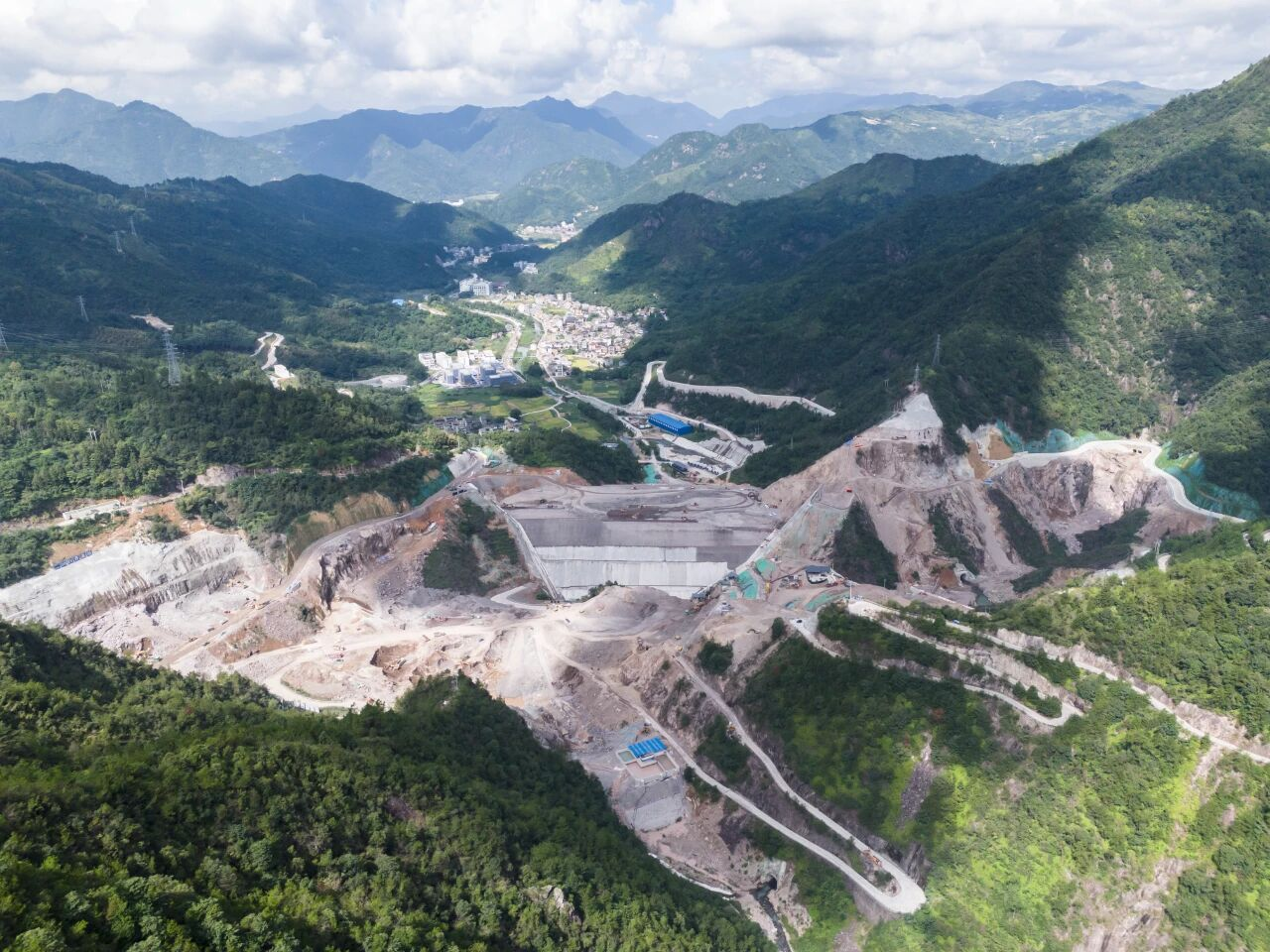

近日,浙江永嘉抽水蓄能電站下水庫大壩填筑到頂,標志著該工程將全面轉入混凝土施工和機電安裝階段。
下一步,將加快推進大壩面板混凝土施工,同時積極開展下水庫蓄水前的各項準備工作,確保2026年8月具備下水庫蓄水條件,力爭早日建成發電,為華東電網提供可靠的調峰填谷等服務,助力實現“雙碳”目標。
