抽水蓄能建設正以"規劃攻堅+技術突圍"的雙輪驅動之勢,在全國多地掀起建設熱潮。本期小編為您梳理本周建設動態,帶您直擊這場關乎未來能源安全的"超級工程進行時"。
云南祿豐抽水蓄能電站

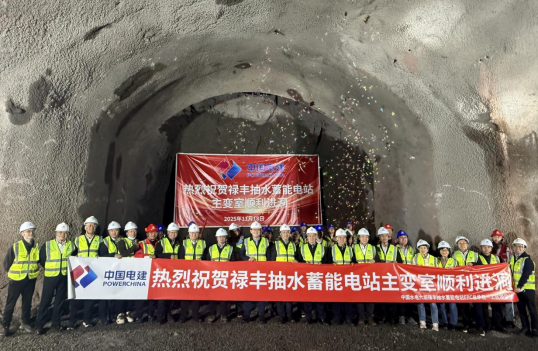

2025年11月18日,云南祿豐抽水蓄能電站項目主變室順利進洞施工,電站地下廠房系統核心洞室群開挖正式啟動。
祿豐抽水蓄能電站是云南省“十四五”規劃重點實施項目,總裝機容量達1200兆瓦。電站建成后,對優化云南能源結構、提升電網調節能力具有重要意義。公司主要承建廠房系統和尾水系統。
甘肅黃龍抽水蓄能電站

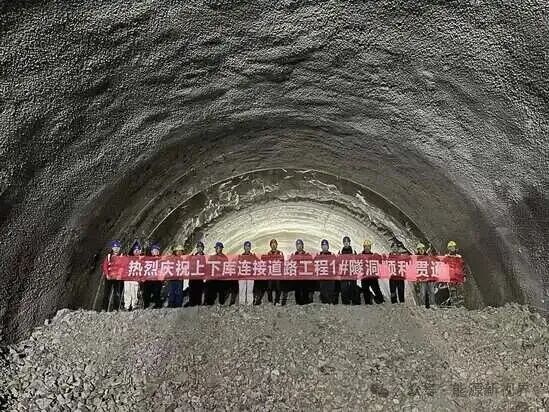

11月15日,甘肅黃龍抽水蓄能電站上下庫連接道路1號隧道實現全線貫通,為該工程的連接路標段及后續工程的整體推進奠定了堅實基礎。
甘肅黃龍抽蓄電站總裝機容量210萬千瓦,電站額定水頭為640米,安裝6臺單機35萬千瓦可逆式機組。電站采用750千伏一級電壓接入系統。黃龍抽水蓄能電站樞紐建筑主要包括上水庫、輸水系統、地下廠房、開關站、下水庫、下水庫庫尾攔沙坎、泄水及補水建筑物等組成。工程屬一等大(1)型工程。上水庫正常蓄水位1895米,死水位1880米,調節庫容987萬立方米;下水庫正常蓄水位1255米,死水位1210米,調節庫容864萬立方米。
哈密抽水蓄能電站

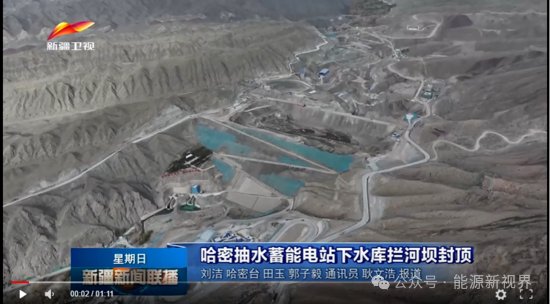

國家水電重點建設項目、自治區規劃建設的首批抽水蓄能項目——國網新源新疆哈密抽水蓄能電站下水庫攔河壩完成填筑封頂,標志著電站的“儲能雙肺”核心體系基本成型。
哈密抽水蓄能電站總裝機容量120萬千瓦,動態總投資82.3億元,由上水庫、下水庫、輸水系統、地下廠房系統和開關站等建筑物組成,這次封頂的攔河壩總填筑量為222萬立方米,最大壩高81米,相當于27層樓高。建設中,全面引入數字化監控與智能碾壓技術,以技術創新驅動質量管控和進度提速。
安徽桐城抽水蓄能電站

11月18日,國家“十四五”重點能源項目——國網新源安徽桐城抽水蓄能電站下水庫正式啟動蓄水,這座總投資超70億元的超級“充電寶”,向著全面投產的目標邁出關鍵一步。
這座電站建成后,每年可消納風電、光伏等清潔能源22億千瓦時,相當于每年節約標準煤11.6萬噸,減少二氧化碳排放約30萬噸,對推動能源結構綠色轉型、實現“雙碳”目標具有重要意義。
永安抽水蓄能電站

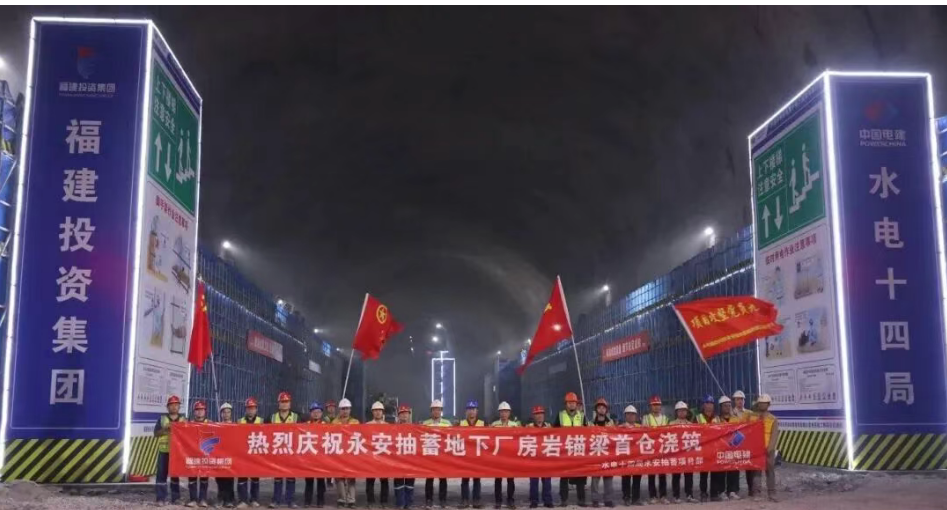

11月15日,福建省永安抽水蓄能電站地下廠房巖錨梁首倉混凝土順利澆筑完成,這是繼10月17日巖錨梁巖臺開挖完成后迎來的又一重大工程節點,標志著項目正式從地下洞室群開挖逐步向混凝土澆筑轉序。
甘肅玉門抽水蓄能電站

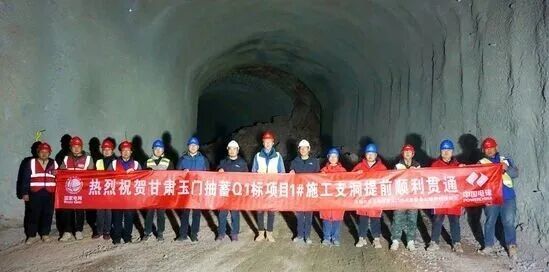

2025年11月15日上午9時,山體深處傳來捷報,甘肅玉門抽水蓄能電站1號施工支洞提前45天貫通,這一突破標志著該電站地下工程施工取得階段性勝利,為后續主體工程快速推進奠定了堅實基礎。
隨著1號支洞的貫通,這一進展對確保玉門抽水蓄能電站按時投產運行具有關鍵意義,未來電站將為甘肅電網提供調峰、填谷、儲能、調頻等多重功能。作為酒泉千萬千瓦級風電基地的配套儲能樞紐,該電站投運后將年消納風電20.37億千瓦時,減少二氧化碳排放135.3萬噸。此次節點突破,更為西北“新能源+ 儲能”協同發展提供了工程實踐支撐。
平坦原抽水蓄能電站

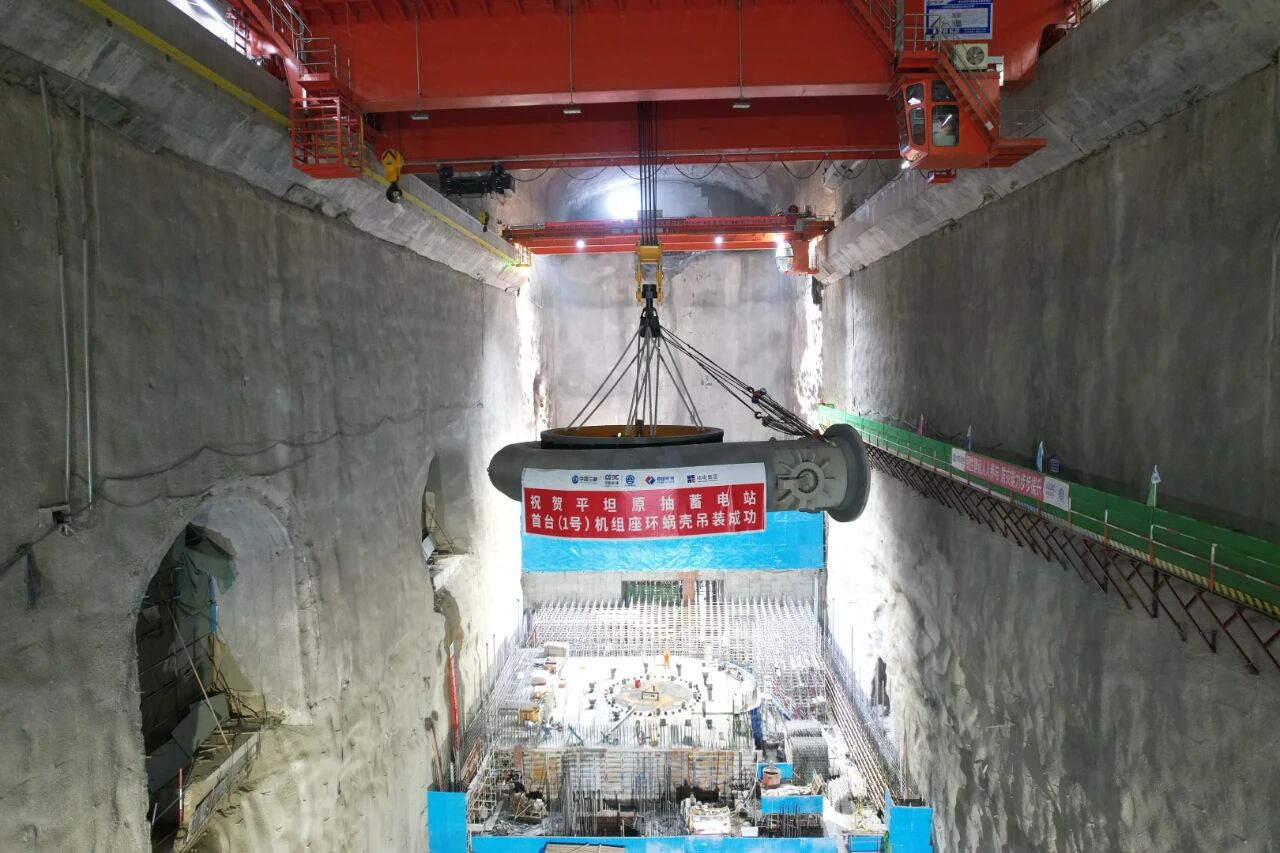

11月17日,湖北能源平坦原抽水蓄能電站首臺機組座環蝸殼吊裝順利完成,標志著電站機電安裝施工進入新階段,為后續機組總裝和按期投產發電奠定了堅實基礎。
河南洛寧抽水蓄能電站

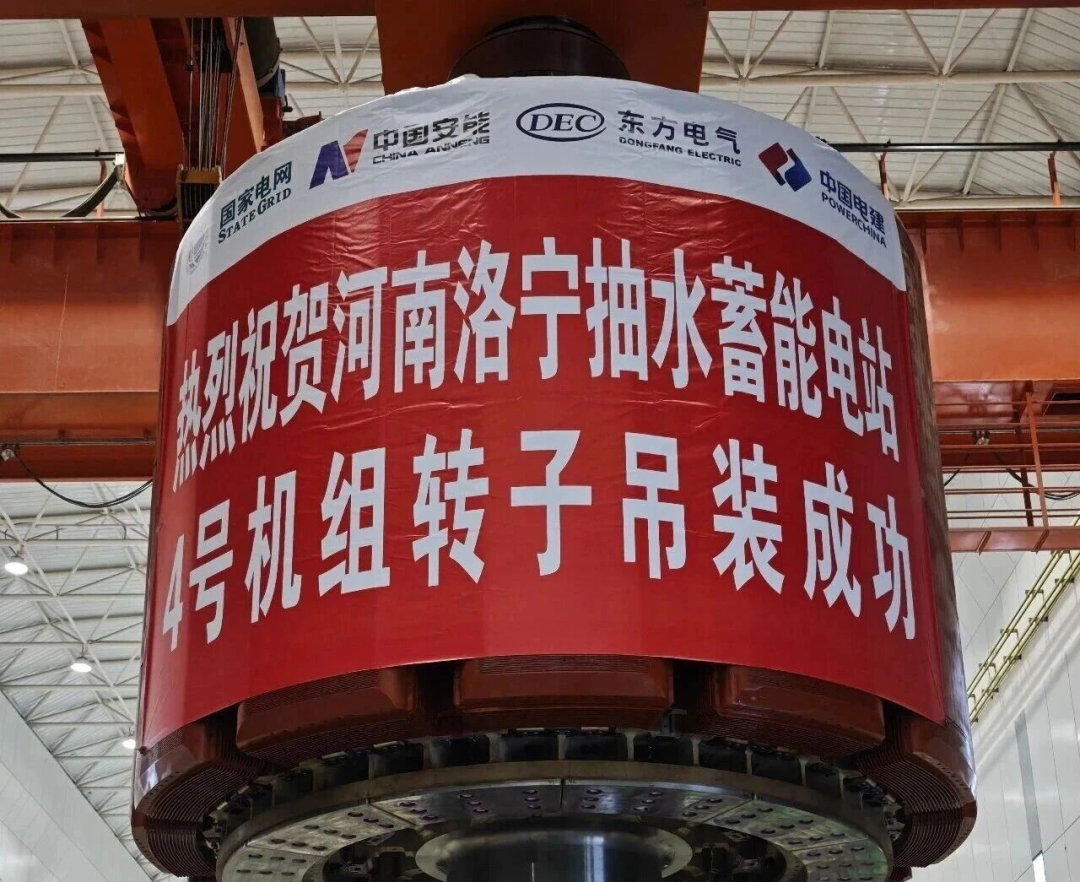

11月18日上午9時,在河南洛寧抽水蓄能電站地下廠房內,隨著現場總指揮一聲令下,兩臺300噸橋機協同作業,將重達425噸的4號機組轉子平穩吊起。經過90分鐘精準操作,轉子于10時30分準確落入機坑預定位置,標志著洛寧抽水蓄能電站最后一臺機組核心部件安裝完成階段性目標,為2026年實現全面投產發電奠定堅實基礎。
上一篇:無
下一篇:華北水利水電大學迎來新任副校長!
